标题 | 机械完工管理在国际火电建设项目中的应用 |

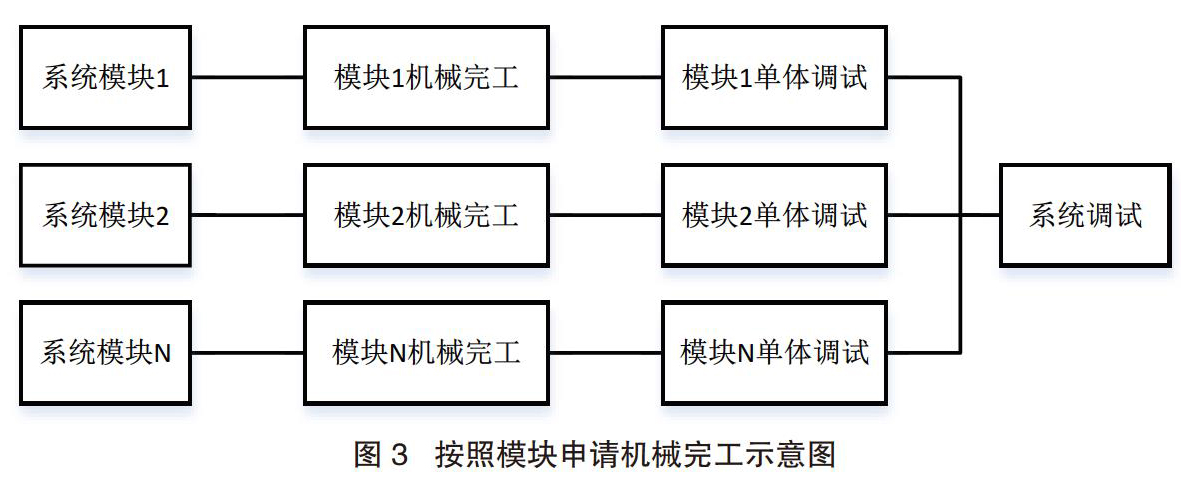

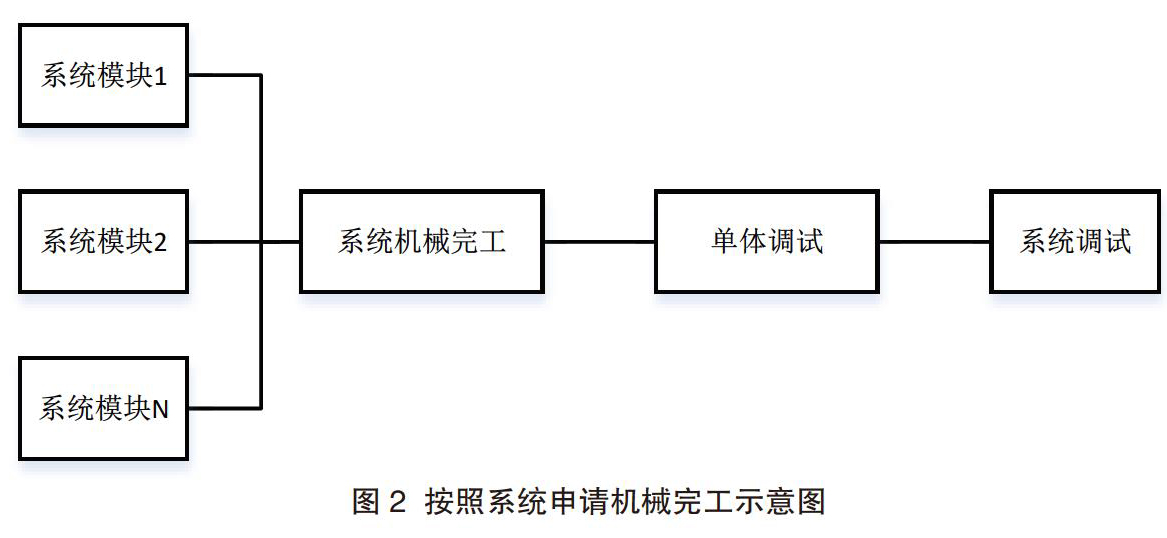

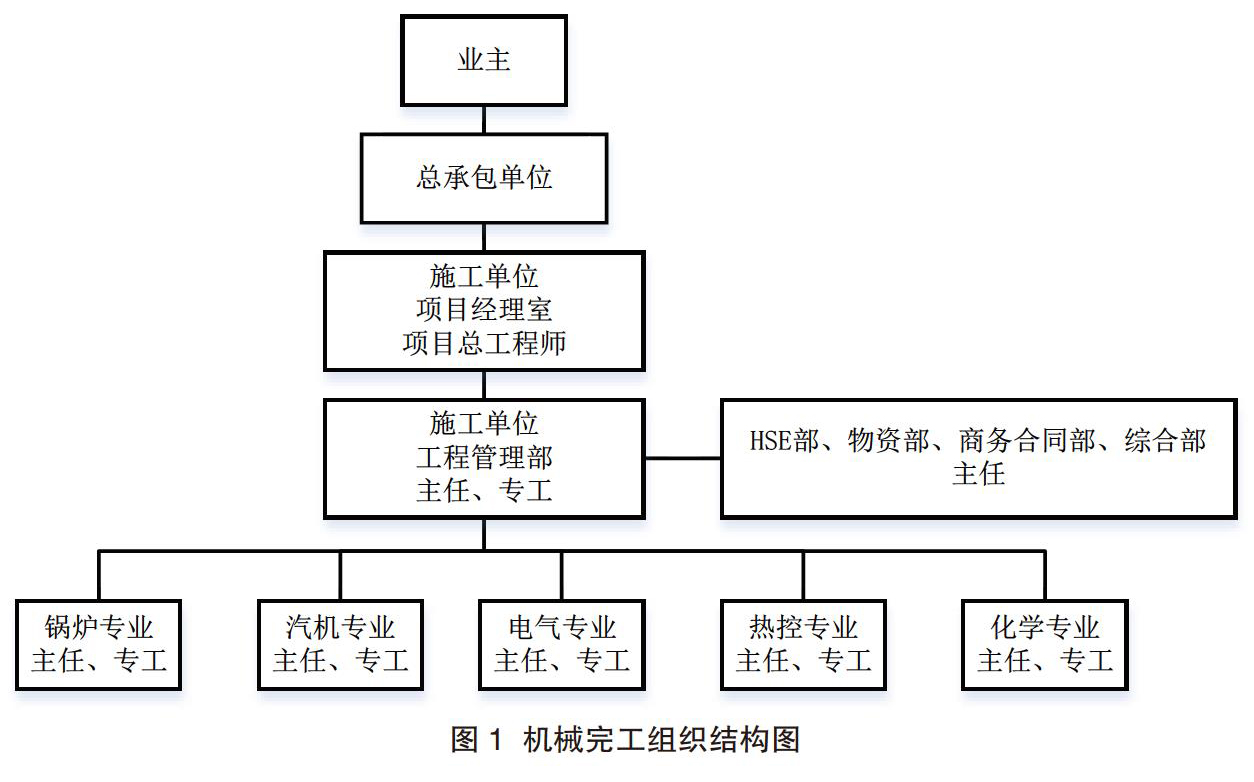

范文 | 吴军 由龙涛 摘要:机械完工管理制度,是国际工程公司普遍认可并广泛使用的工程施工完工报检制度,是热力系统调试之前的一个重要组成部分,是电力建设过程管理控制的重要方法,由建筑和安装工作向调试工作进行整体交接。本文通过工程实践,提出机械完工管理在火电项目建设过程中的应用,为类似国际项目管理提供借鉴。 关键词:机械完工;调试;移交;国际火电建设项目 中图分类号:TL372 文献标识码:A 0 引言 机械完工管理在海洋石油化工、矿业领域项目建设的应用已经趋于常态化[1、2],并且在信息化方面有了一定的发展。本文基于巴西某火电厂1*345MW循环流化床炉项目,定位是国际高端项目,执行ASME等国际标准,业主对项目建设的管理严格和精细程度要远高于国内同等项目,笔者所在的施工单位项目部,负责全场设备安装工作,由安装向调试的交接,执行机械完工管理制度。 机械完工指按照设计计划完工,但未进行任何运行测试。国际上对电力项目的项目建设阶段通常划分为几个阶段:机械完工、实体完工和最终完工。[3]也可以按照业主和承包商对建设的责任,划分为机械完工阶段、接管阶段。[4] 其对建设阶段的划分都有共识,即机械完工是工程施工向系统调试移交之前的重要标志,是项目建设过程管控的重要手段。本文介绍机械完工管理在火电项目建设过程中的应用探索。 1 机械完工管理的合同要求 執行机械完工制度,应在与业主的工程合同中进行描述,明确设备材料、设备安装、检测实验、文件资料、未完项、信息反馈、机械完工证书等条款,对业主和承包单位来说,有利于划分各方管理责任。笔者所在项目,对提报机械完工的申请,从完成结构、机械、电气的工程及安装材料、保持清洁和良好状态、提交不影响该工程调试、运营项目的清单方面进行了规定,机械完工是项目建筑和安装工作向调试工作进行整体交接的标志。 2 机械完工组织结构 根据总承包单位与业主的工程合同及其对口业务部门,项目部成立:机械完工组织结构,见图1。同时需要发布各级人员对机械完工的各项工作的管理职责和管理流程。 3 机械完工申请 3.1 机械完工申请的专业和系统划分 项目根据组织结构,按照专业、系统向业主提报机械完工申请,将全场划分为五个专业:锅炉、汽机、电气、热控、化学,每个专业按照功能划分为多个系统,例如锅炉专业划分为压缩空气系统、锅炉给煤系统、电除尘系统、烟气系统、除渣系统等20个系统,系统的划分应在项目建立初期进行。 通常按照系统申请机械完工(见图2),需要整个系统的建筑和安装工作完成,才能具备系统机械完工条件,提交业主释放机械完工证书后,对系统中的设备进行单体调试,当最后一个设备单体调试完成,进行系统调试。 因整个系统内容涉及面广泛,整体具备条件需要准备的时间较长,专业交叉协调事项多,因此会延后已经具备条件的设备单体调试的进度,进而延后系统调试的进度。所以根据系统调试计划,将每个系统划分为数个可局部调试且便于操作的模块,每个模块最大限度地减少专业归属,系统的每个模块单独申请机械完工(见图3),等待业主释放机械完工证书后立刻进行单体调试,当系统中最后一个模块具备机械完工条件时,即达到整个系统申请机械完工的条件,此时设各单体调试接近全部完成,可进行系统整体调试,极大地缩短了系统调试的工期,创造了更多的经济效益。以除渣系统为例,将除渣系统划分如下模块申请机械完工:冷渣机电机、冷渣机控制箱、冷渣机出入口门、链条输送机(包括电机)、链条输送机控制柜、斗式输送机(包括电机)、斗式输送机控制柜、渣仓、冷渣机、渣仓卸料。 3.2 机械完工申请的条件 根据合同,系统模块申请机械完工需要提交如下文件资料,见图4。 3.2.1 调试范围 在系统的管道和仪表图(MID图)或者电气接线图上标示此系统机械完工申请的范围,在图上标示的方法简洁明确,便于承包方和业主对系统的整体把控。 3.2.2 刹余工作清单(puneh list) 主要包括现场未完工作、未关闭的不符合项(NCI)、未释放的图纸、缺陷设备和祠料、未关闭的检验试验计划(ITP)等。对剩余工作清单中的内容需明确开启时间和关闭计划,并判断是否影响下一步设备的调试,若影响调试,则必须关闭后,业主才能释放机械完工证书。形成剩余工作清单前,需要组织对各个内容进行检查,确认系统和设备的安装符合要求阁,为全面梳理剩余工作清单,项目成立质量检查组、安全条件检查组、施工检查组、文件检查组,确定检查组成员,剩余工作梳理指令发布后,各组分工检查,以检查清单的形式来促进检查无遗漏。 剩余工作清单中未完项的关闭,需逐条进行关闭,并经过业主的检查确认。按照关闭计划,将未完项划分为几类: A在提交抓械完工申请(Mecha妇icalCompletion Notification)之前完成 B在提交调试申请(Ready forCommissioningNotification)之前完成 C在设备系统调试之前完成 D在业主颁布工程接收证书(PlantAcceptance Certificate)之前完成 E不在合同范围内 根据各自类别确定每一条的完成时间,指定责任人,并进行过程监督管理,可有效地促进未完项的关闭。 3.2.3 验收文件(TQ) 包括验收报告和检验试验计划(UP)记录,证明施工已经合格并且经过业主检查确认。 4 机械完工证书释放 机械完工证书是一份表示该系统模块内的影响调试的安装工作已经完成的证明。设置机械完工证书,作为施工阶段完成的依据,及进入下一阶段的必要条件。[6]当系统各个模块的机械完工证书都释放,则代表系统整体机械完工。因有剩余工作未完成,所以机械完工证书释放,不代表业主承认承包单位已经按照合同完成该工程。 5 机械完工管理的方向 项目对机械完工管理还有很大的改进空间,但主要的方向是流程化、信息化,基于SOA的海工完工管理系统为机械完工管理提供了借鉴。[7]需进一步梳理机械完工的管理流程,使业务流程标准化,并纳入项目管理体系统一管理,促进项目管理标准的形成。[8]火电站项目施工的专业多,系统复杂,每个系统划分的模块也很多,因此信息化管理是趋势。[9]对机械完工的信息化建设,在海工钻井方面已经有了相应的软件和实践,主要从数据文件包和剩余工作着手。[10][11]机械完工软件不仅要实现存储、跟踪功能,而且要立足火电站建设项目的基础,建立各专业的联动准备及调试工作的触发,推动以调试促进安装目标的实现。 6 总结 机械完工的管理要求,应在工程合同中进行表述,明确设备材料、设备安装、检测实验、工程文件资料、未完项、机械完工证书等条款。 组织结构是实现机械完工管理的保障,机械完工执行的流程和各级管理人员的职责,应进行详细的规划和梳理。 机械完工专业和系统的划分,应在项目建立初期进行;将系统划分为数个可局部调试且便于操作的模块,每个模块最大限度地减少专业归属,按照模块申请机械完工可缩短系统调试的工期。 剩余工作清单的梳理,分为质量检查组、安全检查组、施工检查组、文件检查组,以检查清单的形式,可促进检查无遗漏。对剩余工作清单中的未完项进行分类,制定关闭计划,责任到人,可有效地促进未完项的关闭。因有剩余工作清单,所以机械完工证书释放,不代表业主承认承包单位已经按照合同完成该工程。 参考文献: [1]胡振龙.国外工程总承包项目机械完工管理案例分析[J].化工管理,2018(34):164-166. [2]任灿升,王璠,张广恒.国际油气EPC工程项目完工管理[J].石油化工建设,2018,40(3):26-29. [3]肖林.融资管理与风险价值[1\4]-上海:上海人民出版社,2016:184. [4]蒋先玲.项目融资第二版[M].北京:中国金融出版社,2004:155-156. [5]孫德慧,李华山.机械完工检查在海洋石油平台工程项目中的应用[J].机电信息,2010,(18):229. [6]任灿升,王璠,张广恒.国际油气EPC工程项目完工管理[J].石油化工建设,2018,40(3):26-29. [7]董飞.基于SOA的海工完工管理系统研究和设计实现[D].上海:上海交通大学,2012.3 9-49. [8]颜培雷.机械完工在CR公司海洋钻井平台项目管理中的应用研究[D].大连:大连海事大学,2014:17-24. [9]潘锐,马俊丽,张东亮等.基于SAP的项目完工系统在海洋平台中的应用[J].石化技术,2017,24(11):175-176. [10]林志超.海工MC、CM软件模块的研发与应用[J].科技展望,2016,26(21):178. [11]宁军喜,任智斌,伍江勇等.机械完工软件在工程项目中的应用[J].中国造船,2010,(12):612-616. 作者简介:吴军(1973-),男,汉族,籍贯:山东枣庄,学历:本科,职称:工程师,研究方向:电力系统项目管理、工程管理。 通讯作者:由龙涛(1988-),男,汉族,籍贯:山东烟台,学历:硕士研究生,职称:工程师,研究方向:项目管理、企业管理。 |
随便看 |
|
科学优质学术资源、百科知识分享平台,免费提供知识科普、生活经验分享、中外学术论文、各类范文、学术文献、教学资料、学术期刊、会议、报纸、杂志、工具书等各类资源检索、在线阅读和软件app下载服务。
