标题 基于精益六西格玛的业扩报装流程优化
范文

    符冰超 包正刚



    摘要:路桥公司主动适应电力体制改革,认真贯彻执行国网公司对业扩报装的管理要求,以客户为导向,强化市场意识,利用精益六西格玛的理念方法和工具,梳理影响业扩报装流程的多种因素,从环节精简、工作质量、时限管控、部门协同等方面对业扩流程进行优化,采取“一口对外、一证受理、一站服务”、创新土建施工工艺、制定临电租赁实施方案、推行部门协同常态化、推行质量门管理、环节时限绩效考核等多项改进措施,同时开发流程监控系统,以规范的服务、快速的响应、灵活的策略赢得客户、赢得市场,大幅压缩业扩接电时间时限,有效降低客户投资成本,营造良好营商环境。

    关键词:电力体制 六西格玛 业扩报装 接电时间

    中图分类号:F272文献标识码:A

    1项目背景

    1.1国家电网公司要求

    国家电网公司确立了新时代国网公司“一六八”战略体系,坚持“人民电业为人民”的企业宗旨,加快构建涵盖规划、建设、运维、营销等各专业,“以客户为中心”的现代服务体系,创新贯穿客户办电、用电全过程的“三增三省三心”卓越供电服务,全面实现办电环节少、时间短、造价低、交费快、用电省、服务优的供电服务新模式,营造良好营商环境,满足人民美好生活用电需要。

    1.2内部管理提升需要

    发展客户是增供扩销、提高售电量的关键,业扩报装是市场营销工作的龙头。但业扩报装不仅涉及营销、运检、调控等多个专业,还涉及客户工程设计、施工单位等外部单位,需要配合的环节多,流程延迟的影响因素多,因业扩报装工程时效问题而影响客户满意度,因此,迫切需要对业扩报装实施精益改进,减少各环节流转中的等待、返工,规范各项信息输入,提升业扩报装流程效率,提高客户满意度。

    2项目思路

    2.1项目总体思路

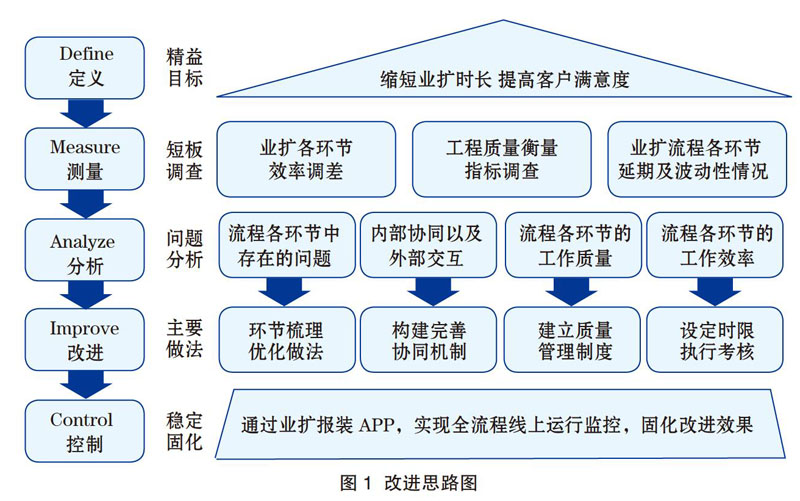

    按照精益六西格玛DMAIC方法的五个步骤 定义、测量、分析、改进、控制,以缩短业扩时长,提高客户满意度为目标,以问题为导向,梳理优化业扩报装流程。重点聚焦于流程各环节中存在的问题、供电公司内部协同以及外部交互、各环节的工作质量和效率等四个方面,开展综合诊断,实施精益改进,切实解决安全生产、经营发展和优质服务中的实践问题,全方位提升路桥公司业扩报装的精益化管理和优质服务水平。改进思路,见图1。

    2.2改进目标

    运用精益六西格玛的理念方法和工具,梳理影响业扩报装流程的多种因素,找出现状问题根源并制定实施改进举措,提高客户工程安全入网质量,提升业扩报装流程效率,缩短客户平均接电时间,提高客户满意度。

    主要目标:业扩报装平均接电时间缩短至60天以内;提高客户工程安全入网质量,使因质量问题引起的新装客户事故数为0;提高新装用电客户的满意度水平;减少质量不合格、流程不合理带来的经济损失、返工浪费等。

    3主要做法

    3.1梳理业扩流程,优化业务做法

    引用价值流图的分析方法,对流程中各环节进行梳理,聚焦其中存在的问题,并针对性的提出相应的优化措施。

    3.1.1落实客户服务要求

    履行“一口对外、一证受理、一站服务”,落实客户服务要求。推出业务一证受理,客户当场只需签订承诺书,缺失的证件材料后续按期补齐即可,努力做到只讓客户跑一次,提高客户满意度。推行“一站式”客户经理制度,加强各部门、各专业的协同和流程时限管控,实现业扩全流程“内转外不转”,坚决消除客户往返于多个部门之间跑签字、跑审批的“多头多门”现象,提高办电效率,提升客户体验和企业形象。

    3.1.2创新土建施工工艺

    针对目前配电房土建采用的砖混加顶部现浇结构耗时较长的问题,路桥公司通过去厂家调研,同时经过相关专家反复论证,对配电房土建工艺进行改进,省内首创提出砖混加顶部压型钢板结构,并制定了《配电房施工标准告知单》以及《砖混结构配电房施工进度横道图》,极大程度的压缩了土建工期,由原先的40天缩短至28天以内,减少了用户投资,成本降低约10%。

    3.1.3制定临电租赁实施方案

    为减少业扩报装用户成本压力、缩短接电时长,路桥公司首创临电租赁实施方案。针对业扩报装临时用电,路桥公司向用户提供500kVA欧式箱变免押金租赁服务,综合考虑租赁空档期、保养维修及设备折旧,租金定为3800元/月;同时箱变基础采用钢架结构,可以免除原有的混凝土浇筑时间(约15天),大幅度缩短接电时长。箱变设备已在市公司招标平台通过招标,目前已经成功租赁三台。

    3.2规定环节时限,优化绩效考核

    从岗位工作效率和岗位工作质量两方面入手,根据岗位人员异动工单以及环节平均处理次数,通过数据对比及分布分析,定位效率低、质量差的岗位人员,进行重点关注。同时结合业扩工程实际情况,制定《路桥供电有限公司业扩工程提质提速绩效考核办法》,将所有业务分为临时用电、高供高计、高供低计、小区综合体四类,分别明确各环节时限标准以及责任单位,在与客户签订用电协议时约定预期送电时间,按照各环节时限标准倒排计划,并由客服中心依照时限标准对内部单位进行考核,对外部客户及第三方单位进行监督。设立业扩工程满意度回访考核,突出“100-1=0”理论,明不足、抓改进,促使客户获得感更强。

    3.3推动部门协同常态化,实施班车制

    实现部门协同常态化,固化业扩人员外出时间,将以往的临时工作安排变为常态工作机制,并根据区域和工程进度情况合理做好计划,优化外出路径,将多个业扩工程的现场查勘、中间检查以及竣工验收工作进行统一混编,按区域统一安排人员。同时设立领导决策小组,由营销部、运检部等相关部门主任组成,负责对业扩流程异常情况进行问题分析和方案决策,并向上级分管领导直接汇报。

    3.4加强质量管理,建立质量门制度

    质量门管理制度是在业扩流程各个环节,向上一个环节提出其需要交付的资料或信息的明细和规格。质量门的建立,使流程中各环节的职责进一步明晰,同时也在各个环节间建立了内部客户的理念,每个环节的专责都有责任和义务了解下一环节的需求,为下一环节的工作提供完善的服务,从而保证流程的顺畅运行;同时每个环节也有责任和义务,对上一环节提交的交付品质量进行验收,确保对出现的问题能够及时处理和纠偏,避免到最终环节才发现错误,而给企业带来损失。

    3.5开发流程监控系统,实现线上管控

    着手开发业扩流程监控系统,实时记录业扩项目所处环节及执行时间,对在途工单进行监控,并在标准时限内向各部门主任发送预警信息,便于及时管控,实现内部提醒和考核的功能,同时实现已有工单的数据统计分析功能,对业扩报装平均接电时间、超限环节进行统计分析,为后期管理改进提供数据基础。

    开发与业扩流程监控系统关联的微信小程序,对业扩全流程信息进行公开,帮助客户实现在途工单查询、业务咨询、业扩工作评价打分等需求,并在现场查勘、工程验收等交互环节向客户发出验收清单、验收标准的告知,方便客户自查自纠,提高验收一次性通过率,实现业务办理和时间节点的在线化和透明化,坚决杜绝线下流转。

    4实施效果

    4.1业扩时长大幅缩短

    路桥公司应用精益生产管理理念,以提质增效为目标,促进业扩报装精益改进。通过各项改进方案的实施,既实现了指标水平的提升,也优化了组织管理体系和业扩流程,取得了显著的效果。根据数据统计,2017年路桥公司高压客户业扩报装接电完成户数231户,高压业扩接电平均时长80.45天。自2018年6月正式启动业扩报装专项治理行动以来,月度平均接电时长大幅度缩短,截至2018年9月,路桥公司共完成高压业扩项目157户,接电平均时长为55.58天,降幅达到30.91%。

    4.2管理制度不断完善

    通过各项行动计划的实施,经过初步细化、合并形成了下列管理制度和办法: 《路桥公司业扩报装业务办理流程指引》《路桥公司业扩报装工程管理流程手册》《路桥公司业扩报装工程监控预警看板及使用说明》《路桥公司业扩报装缺陷隐患辨识卡及技术标准》《路桥公司业扩报装设计、施工单位动态评价库》 《路桥公司业扩报装设计单位动态评价表》《路桥公司业扩报装施工单位动态评价表》《路桥公司业扩报装部门协同班车制实施方案》路桥公司业扩报装质量验收检查表》《路桥公司业扩报装绩效考核管理办法》。这些管理制度和办法进一步明确了各环节在具体操作中的要求,保证了改进方案的有效执行,推进了业扩报装流程的制度化和规范化建设。

    参考文獻:

    [1]王思碧基于精益化管理的客户投诉分析与管控[J].电力大数据,2018,21 (9):15-19.

    [2]梁晓芬供电企业业扩报装工作中精益生产方式的应用分析[J].科技风,2018( 28):178.
