标题 深层搅拌桩在坝基渗流中的应用与分析
范文

    都建民







    摘 ?要:作为一种新型地基处理技术,深层搅拌桩因其具有施工便捷、成本低以及加固效果良好等优点,在软基加固工程中得到了广泛应用。早期深层搅拌桩多用于加固复合地基,其功能为控制软弱地基不均匀沉降,提升地基承载力。随着科学技术水平的不断提升,作为一种新型防渗技术,深层搅拌桩在水利工程行业中得到了广泛认可。防渗墙采用深层搅拌桩,具有良好的防渗效果,且不会污染环境。该文在全面了解深层搅拌桩防渗墙防渗机理的基础上,以工程實例为背景,探讨了深层搅拌桩在坝基渗流中的应用要点,以期提高深层搅拌桩防渗技术水平。

    关键词:深层搅拌桩;坝基渗流;防渗机理

    中图分类号:TV543 ? ? 文献标志码:A

    1 深层搅拌桩防渗墙防渗机理

    深层搅拌法的固化剂多采用水泥、石灰材料,外加剂以石膏、木质素磺酸钙为主。在软弱土层内插入深层搅拌机,并做均匀搅拌,可促使软土和固化剂发生一系列的反应,从而改善软土性能,起到固化硬结的作用。

    土质不同,深层搅拌法的加固机理也有所差异。例如,砂性土、水泥土的固化原理基本等同于建筑上的水泥砂浆原理,其特点为固化时间相对较短,且原理并不复杂。黏性土,当掺加水泥用量有限的情况下,因粘粒表面积较大,且存在一定活性物质,将会减慢硬化速度,因此,相比砂性土,其固化机理更为复杂一些。因此,施工方法不同,固化剂不同,都会影响深层搅拌法的加固机理。

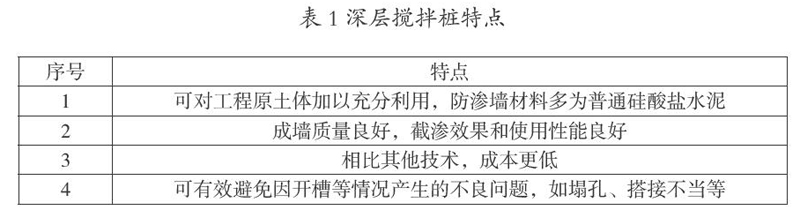

    深层搅拌桩早期多用于公路路基加固施工,随着科学技术的不断进步,作为一种新型加固和防渗技术,深层搅拌桩在水利工程中也得以广泛应用。相比其他传统防渗技术,深层搅拌桩具有以下特点,见表1。

    2 工程概况

    某中型引水式平原水库,为均质土坝,库容总量为1100×104m3,坝长6.18 km,6 m为坝高最大值,坝顶宽度为6 m。迎水坡、背水坡坡比均为1∶2.5,采用粉土、粉细砂作为筑坝材料。

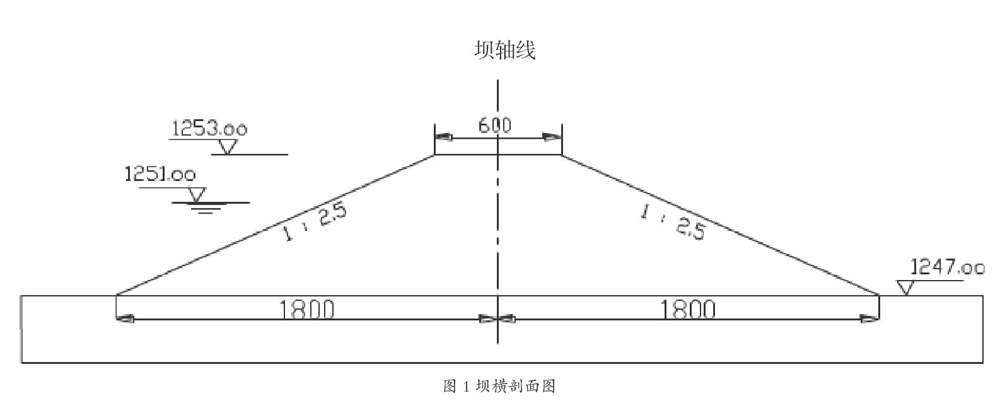

    经地质勘查结果显示,库区地层为第四系风积物和洪积物,其中风积物岩性和冲积物岩性主要为粉砂、粉细砂,并于2 m~9 m深处于有少量薄层重粉壤土和中粉质壤土夹杂,VII为库区对应地震烈度。总体来讲,该工程具有相对复杂的施工地质结构,将加大坝基加固难度。图1为坝横剖面图。

    经坝段钻孔机物探试验分析,冲洪积粉细砂为坝基下40 m深度范围的主要土体, 9.26×10-3 cm/s为渗透系数,属于中等透水层。通过坝基室内试验(取土2 m~9 m深)可得渗透系数为5.26×10-5 cm/s,本层土体属于微弱透水层,属于中压缩性土,具有较低强度,不能用于相对隔水层。

    该工程建成使用时间较长,因早期人工填筑施工设计、质量相对较差,加之使用时间长,坝体材料干密度严重下降,甚至出现坝基渗漏问题,经鉴定,工程属于三类病险坝,基于多种因素考虑,决定坝基防渗施工采用深层搅拌桩处治。

    深层搅拌桩在坝基防渗施工中,可构成一道连续墙体,用于渗径延长,避免渗漏。根据地质勘查结果,结合工程实际情况,设计时采用0.098 m防渗墙墙体厚度。防渗墙布设范围在“水库左段0+080段—右段4+195段坝前坡脚”,呈柱状。6.5 m为钻孔深度,400 mm为孔径[1]。

    3 深层搅拌桩施工工艺

    3.1 就位调平

    按照设计要求,在指定位置,桩机就位,采用水泥土深层搅拌桩作为防渗墙,桩位最大允许偏差不得超过2.5 cm。成桩过程中,采用搅拌机“下沉喷浆、喷浆提升”的施工方案,在搅拌施工的同时,可一起进行喷浆施工。岩导向架搅拌机下沉,深层搅拌桩防渗墙的偏斜率则控制在0.5%以内[2],在整个施工过程中,做好记录工作。

    桩身下放到设计深度后,可每隔50 m沿地基轴线进行一个先导孔设置,用于准确了解地层岩性、搅拌桩底线高程。如果部分施工段地质情况变化严重,先导孔设置间距可适当缩短,达到加密效果。通过先导孔可钻芯取样,了解地质的实际情况。

    3.2 搅拌

    按照“快搅慢进”的原则进行搅拌施工,是指快挡旋转钻头,慢挡提升,钻进提升不得采用五挡。在搅拌的同时,一起进行喷浆下沉,其深度需满足设计要求,且控制好深度偏差,不得超过100 mm。或通过深度转盘控制钻进深度。在整个搅拌施工中,可结合地层实际情况,合理选择钻进挡位。提升时孔口将缓慢返浆,供浆主要满足2点。1)满足钻进提升挡位相对应的水泥渗入量。2) 满足下部局部密实度不佳部位的用浆量,满足上述2点,即可达到水泥土搅拌桩连续、密实、完整的效果。在搅拌施工过程中,同样要做好搅拌时间管控,和搅拌深度记录等工作。

    当浆液达到浆口位置时,桩底喷浆时间控制在30 s以上,保证浆液完全达到桩端[3]。详细记录供浆量,每隔30 min进行一次核对,保证供浆正常,随时关注输浆泵情况,待完成每根搅拌桩施工后,需要将一定量的清水注入搅拌桶内,并启动灰浆泵,将管路内所有残留水泥浆清理干净,直至达到洁净标准。同时,还要清理干净粘附于搅拌头上的软土等残留物。

    3.3 桩间接头处理

    按照搅拌桩布设特点,保证施工顺序、机械配置均满足设计要求,严禁桩间产生冷接缝。同时,合理控制桩间切割搭接间隔时间,一般不得超过24 h[4]。如果出现无法抗拒因素,间隔时间太长,无法有效搭接后续桩等情况,需及时上报,并采取局部补桩或注浆的方法进行处理。

    4 施工控制及质量要点

    4.1 垂直精度控制

    桩架垂直度初始点校准可采用高精度经纬仪,导杆立柱垂直度则可通过两侧垂直度仪、吊垂跟踪法进行测定与调整。而钻具垂直度则可通过三支点导杆立柱的垂直度进行控制,一般可以在±0.1%以内控制钻机塔架垂直度偏差。在搅拌施工过程中,同时还要实时测量搅拌轴的垂直度,保证在0.3%以内控制搅拌桩偏斜率。

    4.2 钻进搅拌控制

    在钻进搅拌施工中,从启动搅拌机后,就必须做好施工控制工作,当钻头接触到基土时,应严格按照施工流程进行送浆、供气操作,搅拌进尺不宜过快,应当钻进一定深度后,在加快钻进速度,直至达到相应深度[5]。因此,合理控制钻具钻进速度至关重要。在钻进搅拌到设计墙深厚,需逐步调整速度,慢速回转并将钻杆提升,尽可能避免出现真空负压现象,造成孔壁塌陷等问题,因此,必须合理控制提升速度。

    4.3 浆液配制控制

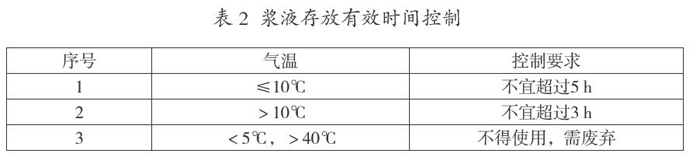

    浆液配制是否合理直接影响整体施工质量。因此,水量可采用电子计数器控制,严格按照设计配合比进行浆液配置,并通过比重计量等方法进行浆液比重控制。或将过滤网设于灰浆搅拌机和集料斗间,用于过滤水泥浆液。水泥将应随配随用,不宜过多,需不断搅拌搅拌机和料桶内的水泥浆。一般情况下,应严格控制浆液存放时间,见表2。

    4.4 注浆过程控制

    注浆时,通过注浆泵经管路向挖掘头送浆,一般采用无级电机调速器监控注浆量。一旦注浆过程中发生堵管、断浆等情况,需及时找出原因,并处理。待故障处理后,即可再次进行施工。如果故障时间过长,在30 min以上,需清理泵体和输浆管[6]。注漿过程中,应连续供气,气体通过管路压向钻头,保证注浆施工顺利进行。

    5 结语

    综上所述,改革开放以来,我国经济迅速腾飞,水利工程建设事业取得了令人瞩目的成绩,建设规模逐年扩大。然而,在长期使用过程中,水利工程因使用时间的不断增加,病害情况也逐步加剧,如渗漏问题等,如何快速、有效地解决坝基渗漏问题,改善工程使用性能成为了当前亟待解决的问题。深层搅拌桩技术在坝基渗流中的应用,可有效提升地基承载力,且具有良好的防渗效果。

    参考文献

    [1] 陈旭,徐胜. 深层搅拌桩技术在水利工程施工中的应用分析[J]. 建筑工程技术与设计,2019(19):3325.

    [2] 丁艳喜,刘运卿. 深层搅拌桩技术在水利工程施工中的应用分析[J]. 科学与财富,2019(15):231.

    [3] 康凤英,刘素华. 深层搅拌桩技术在水利工程施工中的应用分析[J]. 环球市场,2019(20):301.

    [4] 袁文龙. 深层搅拌桩技术在水利工程地基处理中的应用[J]. 低碳世界,2016(22):109-110.

    [5] 任田. 深层搅拌桩在水利工程地基处理中的应用分析[J]. 城市建设理论研究(电子版),2015(19):7033-7034.

    [6] 孟祥宇,孟宇. 深层搅拌桩在水利工程地基处理中的应用分析[J]. 科技创新与应用,2015(13):172.
