标题 强化监理“过程”管控,提升配网标准化施工水平
范文

    黄文君







    摘 要:本文首先分析加强对监理“过程”管控的措施,然后探讨监理现场控制要点,最后结合配网生产实际案例进行监理管控经验解析,以提升配网标准化施工水平,构建完善的配网监理体系,促进配网行业规范、健康发展。

    关键词:监理;配网标准化;管控

    中图分类号:TM727文献标识码:A文章编号:1003-5168(2019)16-0067-03

    Abstract: Firstly, this paper analysed the measures to strengthen the supervision "process" management and control, then discussed the main points of supervision site control, and finally, combining with the actual cases of distribution network production, it analysed the experience of supervision management and control, in order to improve the level of standardized construction of distribution network, build a perfect supervision system of distribution network, and promote the standardization and healthy development of distribution network industry.

    Keywords: supervision;distribution network standardization;management and control

    为了全面提升配网站房标准化建设水平,监理单位应深入贯彻落实配电网标化建设相关工作要求,注重做好监理的“事前、事中、事后”的过程管控,要求监理工程师提前对施工设计图进行“消化”,要求对施工重点、难点的工序进行预判预测,确保在施工的关键节点得到管控,提高施工建造的成品质量,从而使配电网标准化建设成效得到全面提升。能否充分发挥工程监理在工程施工阶段的职能作用,有效控制好施工阶段的质量及投资,直接影响着工程项目的成败[1]。现结合改造110kV西郭变10kV西康线917长乐村Ⅱ期配电站工程和厦门市湖里区220kV安兜变10kV枋湖II回枋湖花园开关站改造工程进行监理管控经验解析。

    1 加强对监理“过程”管控的措施

    1.1 监理工程师群策群力对施工图进行“诊断”

    监理单位接到施工设计图后,总监理工程师就会组织专业监理师对蓝图进行“诊断”,对施工图纸的“疑难杂症”进行剖析分解。例如:配电房内改造高低压柜项目设计是一个单位,而母排、消防、发电机等都是由厂家各自派出人员进行设计。这就各自设计各自的,互相之间也不沟通,标高不统一,先施工的影响后施工的,不仅会造成返工,浪费人力、物力,而且耽误工期。对于这种设计单位多的情况,可由监理单位进行牵头,组织各家设计人员一起进行查勘,现场统一标高,规定好各自走线的高度,避免交叉。各自出好设计图纸后,监理单位可组织施工单位、设计单位、进行图纸会审。先由设计单位介紹设计意图、结构特点、施工要求、技术措施和有关注意事项,然后由施工单位提出图纸中存在的问题和需要,使参建施工的各单位人员思路一致,最大限度地避免施工中出现失误。

    1.2 紧跟时代步伐,构建微信工作群

    建立项目监理微信群(一项目一群),即将业主、监理、施工、设计等参建单位都汇合在单项项目群内并实行实名制,各参建单位及时将现场实际情况、工作部署及重要舆情等在群内发布,可通过照片、语音等方式进行沟通,提高沟通的及时性。通过构建微信工作群,有利于各参建单位分享、交流和沟通,并能使领导第一时间了解问题、解决问题,了解现场施工进度,也便于各方领导最大限度地给予监理工作上的支持。同时,还能提高项目管理进度、实效,权责明确,有效避免了参建单位扯皮、拖延等问题。

    1.3 落实监理标准化细节管理,促进质量提升

    在施工管理过程中,严格按照《国网福建省电力有限公司配网标准化建设技术规范(试行)》和有关文件要求,结合厦门瑞骏监理公司配电监理部监理程序规范化管理规定,以及改造110kV西郭变10kV西康线917长乐村Ⅱ期配电站工程现场实际情况,监理工程师编制了《监理实施细则》,强制要求落实能提高工程内在质量的装修关键材料和施工技术。此外,还要求加强细节管理,要求监理测标高及进行密实度实验,设备基础结构物实行强度回弹检测,确保每个结构物的强度满足设计要求。总之,在细节监理管理上,督促施工在半成品转化为成品的过程中按设计图要求进行施工,对提高工程质量起到至关重要的作用。工程监理人员需要加强日常监督管理工作,加强对涉及索赔相关论证资料的积累[2]。

    2 监理现场控制要点

    2.1 站房规范化控制要点

    ①若有带变压器的站,一个图板画不完,变压器及低压部分可单独设一图板,规格与高压图板相同。

    ②模拟图板规格:120cm×100cm,不锈钢边框,白底红线红字;模拟图也可采用A3纸,压膜过塑,如图1所示。

    ③站铭牌:500mm×350mm,不锈钢板制做;“禁止烟火”“未经许可不得入内”“必须带安全帽”“注意通风”“禁止吸烟”警示牌规格均为200mm×160mm;各标识牌均应采用不锈钢板制做;需采用自功螺丝安装。

    ④禁止阻塞线为黄色,条宽100mm,间隔100mm,其长度与配电站房大门宽度一致,宽度为长度的1/2。

    ⑤黄色安全警示线离设备前后各0.8m,宽度为150mm平行线。

    ⑥安全工器具柜日常应上锁,防止非运行人员擅自使用操作工具。

    ⑦电缆盖板应放置平稳,间隙小于5mm。

    2.2 消防部分控制要点

    ①手提式灭火器安装在开关站、配电室入口处等显眼位置,应定点放置,并挂标示牌。

    ②在开关站、配电室与建筑物外电缆沟的预留洞口,应采取安装防火隔板等必要的防火隔离措施。

    ③“灭火器”警示牌,规格为350mm×300mm,粘贴在放“灭火器箱”处的墙面上方,使用不锈钢或铝牌,需采用自功螺丝安装。“灭火器阻塞线”黄色条宽100mm,间隔100mm环氧树脂漆面,画放在前后门侧。

    ④灭火器箱应放置在大门边,配电站房灭火器按照如下标准配置:容量在400kVA及以下,高压柜4面以内,灭火器按照不少于4只配置;容量在400kVA以上,高压柜4面及以上,灭火器按照不少于8只配置。

    2.3 防火墙部分控制要点

    ①防火墙内的电缆周围必须采用有机堵料进行封堵。

    ②防火墙上部的电缆盖板应涂刷红色的明显标记。

    ③防火墙顶部应用有机堵料填平整,并加盖防火隔板;底部应预留有两个排水孔洞,排水孔洞处可利用砖块砌筑[3]。

    2.4 站房通风部分控制要求

    ①室内装有六氟化硫(SF6)设备,应设置双排风口。

    ②低位应加装强制通风装置,风机中心距室内地坪400mm。

    ③风机的吸入口、应加装保护网或其他安全装置,保护网孔为5mm×5mm。

    3 典型改造项目

    3.1 改造110kV西郭变10kV西康线917长乐村Ⅱ期配电站工程

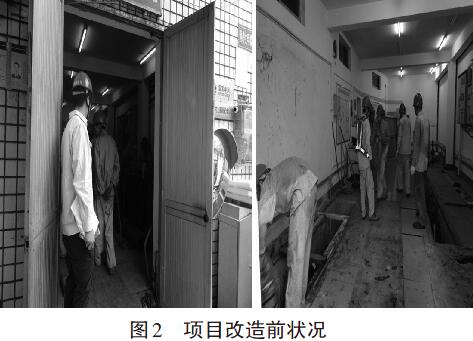

    拆除长乐村II期配电站5面HXGN型高压柜、2台SC8-400kVA变压器、8面GGD低压柜,在原位置新装1组SF6全绝缘免维护环网柜IQIQ、2台SCBH15-630kVA变压器、8面GGD低压柜及DTU1台,并完成配电站规范化改造。项目位于长乐村小区内,运输通道复杂,设备老旧,站房内标准化陈旧,如图2所示。经过精心组织,各

    方协调配合,工程当天停电改造,设备更换完成后,并对配电室进行了标准化建设,大大提升了设备的安全性和可靠性。

    厦门电力勘察设计院有限公司瑞骏监理咨询分公司落实工程监理现场过程管控制,实行配网工程物資质量抽检制度及三级验收制度,确保工程建设质量达标达优。通过监理管控,各方努力使工程改造顺利进行。经过本次改造,配电室的安全性、美观性等得到了极大的提升,达到国网公司优质工程水平。

    3.2 厦门市湖里区220kV安兜变10kV枋湖II回枋湖花园开关站改造工程

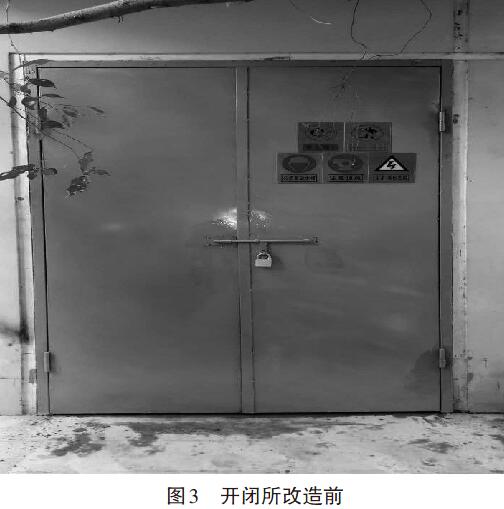

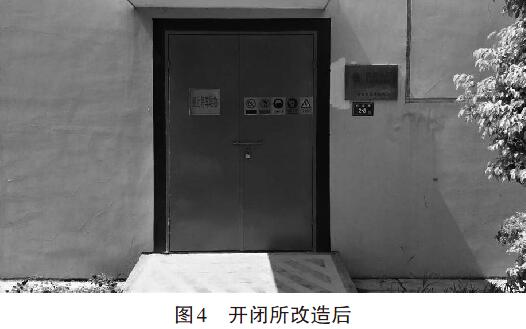

    本期新建为:拆除原枋湖花园开关站原有KYN型10kV开关柜9面(即进线柜2面,PT柜2面,馈线柜4面,母联柜1面),监控(通信)屏1面;在原高压柜位置(结合原基础改造)新建SF6型气体绝缘环网柜20面(15面断路器开关单元、3面负荷开关单元)及母线PT箱2台及直流屏DTU电源双切箱1台,电源引自原站内低压柜404、417回路开关等。项目位于枋湖路主干道上,运输通道复杂,设备老旧,如图3所示。经过精心组织,各方协调配合,工程当天停电改造,设备更换完成,并对开闭所进行了标准化建设进行改造,大大提升了设备的安全性和可靠性,如图4所示。

    改造后,整个开闭所环境、操作空间、设备及电缆安全有了极大提高,为用电的可靠性奠定了坚实的基础。

    总的来说,在改造过程中,监理工程师应从电气工程的各个施工环节入手,使每个阶段的质量控制重点都是为下道工序服务的,加强施工质量监督检查、工程质量验收,严格按图施工,确保图实相符。

    参考文献:

    [1]汪维.配电网工程建设标准化管理措施探讨[J].低碳世界,2019(5):121-122.

    [2]介鑫.配电网工程建设标准化管理措施探讨[J].魅力中国,2019(5):349-350.

    [3]严松.浅谈配电网工程建设标准化管理措施[J].中国新通信,2019(6):59.
