标题 | 项目成本管理在工业机器人产线项目中的应用 |

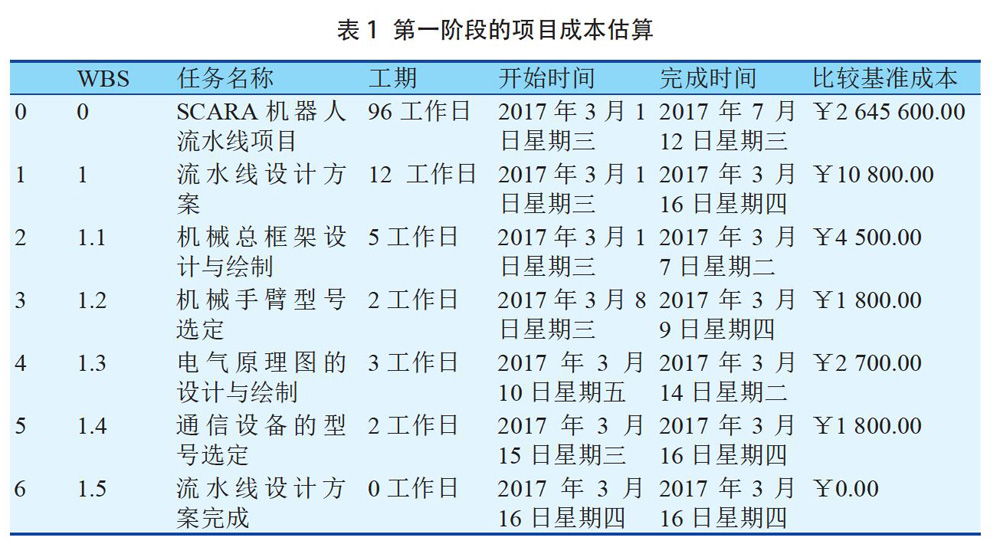

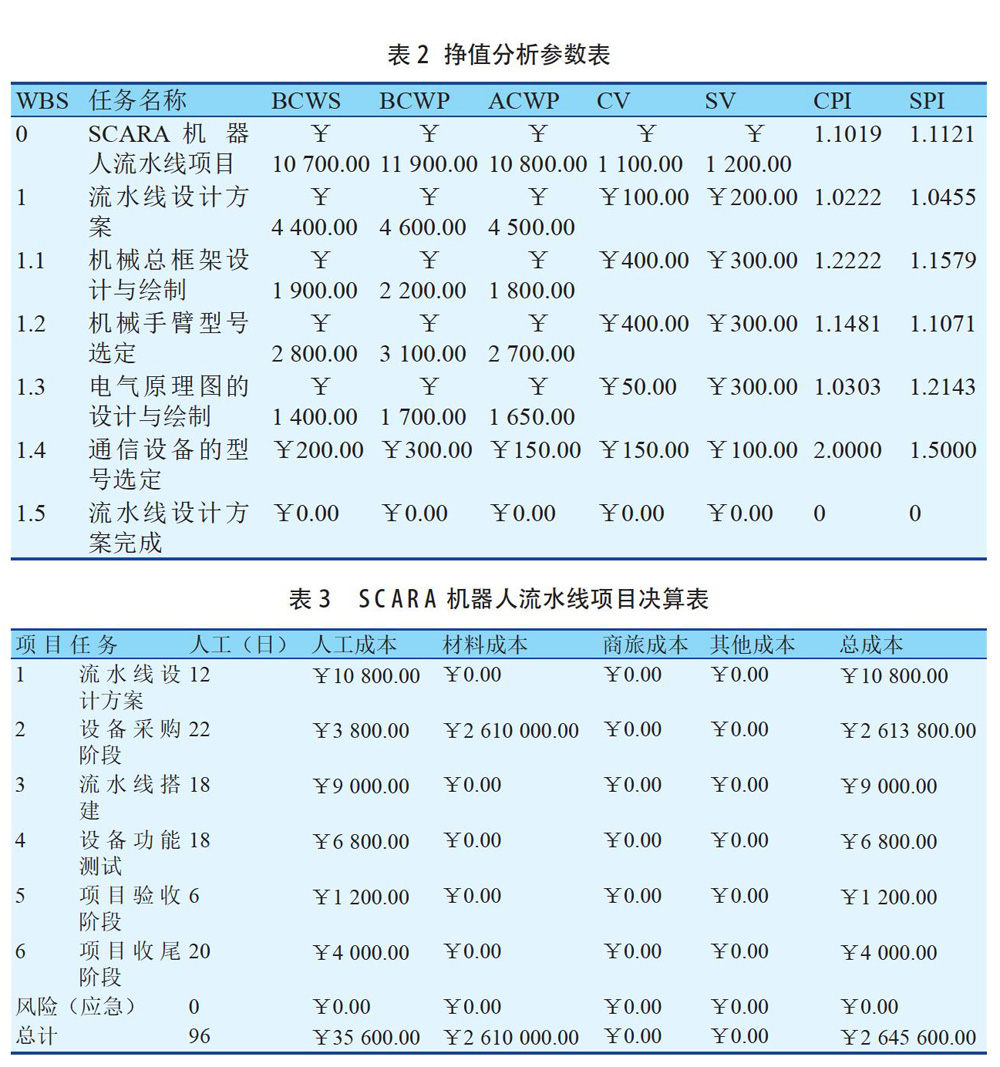

范文 | 沙瑶琴 摘要本文以英华达智能手环机器人装配产线项目为例,将项目成本管理的知识应用到工业机器人产线项目中来。通过资源计划编制,确定英华达智能手环机器人装配产线项目所需要的资源及其分量。通过成本估算,针对项目的每一个工作包安排相应的负责人和物料,根据经验给出比较基准成本。通过成本预算,结合时间计划和成本估算,自下而上地得出项目预算费用。通过成本核算,对英华达智能手环机器人装配产线项目做过程中的考核。通过成本控制,监控项目的费用和进展。通过成本决算,整理与分析项目各阶段费用的情况。深入研究项目成本管理在工业机器人产线项目中的应用,最终取得英华达智能手环机器人装配产线项目的成功,并形成一套适用于工业机器人产线项目的标准。 关键词:项目;成本估算;成本控制;成本决算 中图分类号:F275.3 文献标识码:A 英华达(上海)科技有限公司是一家大型机械电子设备加工厂。运用工业机器人以及控制工业机器人产线项目的成本,同样也是英华达(上海)科技有限公司转型发展的难题。 本次研究的意义就是运用现代项目管理理论,对英华达智能手环机器人装配产线项目进行统筹规划,最终取得英华达智能手环机器人装配产线项目的成功,并形成一套适用于工业机器人产线项目的项目成本管理标准。 1项目的组织形式 项目是由英华达(上海)科技有限公司承接。英华达的核心是为国外电子产品制造装配提供解决方案能力,并长期以来一直承接相关产品的研发与维护工作。英华达公司高层相信,凭借着机器人流水线,公司迈向工业4.0的转型指日可待。 项目的组织形式为职能式组织形式,除了管理部门,该项目还需要三个职能部门的配合,即工程部门、采购部门、生产部门。项目的交付物是设计并搭建一条SCARA机器人流水线,并完成试产阶段,于2017年7月12日完成,历时96个工作日。成本总投资264.56万元。 2项目工作分解结构和估算 在对项目工作描述后,为顺利完成这些工作,确定项目人员的职责范围,进行项目估算和工作分解结构。 2.1项目工作分解结构 第一阶段的流水线设计方案。需要把控设计图纸的精确与准确,以及方案的可行性。 第二阶段的设备采购。需要认准合格的设备的供应商,并且保证设备质量。 第三阶段的流水线搭建。需要确保电路接线无误,零部件质量无误。 第四阶段的设备功能测试。需要调控合适的生产节奏,既保证生产产品的质量,也保证生产设备的稼动率。 第五阶段的项目验收。确保流水线全部通过验收标准,同时完成相应的验收文档。 第六阶段的项目收尾。需要按时交付,并保质保量的完成产品。 2.2项目成本估算 运用项目管理软件进行第一阶段的项目成本估算,如表1所示。 项目成本控制是控制项目预算的变化,使之及时调整,以实现控制目标的过程。假设完成日期是第一阶段的里程碑,该项目的特点,该计划第一阶段的实施和使用费的检查。通过检查进展的状况以及各种数据,使用挣值分析方法进行分析,如表2所示。 根据表2,可以清楚项目的成本是否使用过度,进度是否延迟等问题。 已完成预算成本BCWP=11900,计划预算成本BCWS=10700,已完成实际成本ACWI=10800。 费用偏差分析CV=BCWP- ACWP=1100>0,未超支。 进度偏差分析SV=BCWP- BCWS=1200>0,项目进度提前。 费用绩效指数CPI=BCWP/ ACW=1.1019>1,节支。 进度绩效指标SPI=BCWP/ BBCWS=1.1121>1,进度提前。 2.3项目成本决算 项目成本决算是指项目从启动到项目结束为止的全部费用的確定。项目成本最终解决的结果形成最终的账户项目,该项目是由项目作为工程验收的核心文件的参与者签署的。最终的账户由两个部分组成,一个文本陈述和最后陈述。项目决算总表将以各阶段使用的费用形式呈现。 根据表3,项目的各个阶段费用情况的呈现,可以直观的了解本次项目花费在不同阶段的情况。根据项目成本的使用周期情况,可以为下一次类似的项目做成本管理参考。SCARA机器人流水线项目决算,见表3。 根据项目的每个任务费用情况,可以发现项目成本在初期的调研和采购阶段需要花费大量的资金,所以在下一次的工业机器人产线项目中可以提前备好项目资金,以防出现资金链断裂的情况。 3结束语 本文主要研究的课题,是项目成本管理在工业机器人产线项目中的应用。英华达(上海)科技有限公司为实现企业转型,承接了智能手环机器人装配产线项目。通过这个工业机器人生产线项目,除了基础设施设备必要的部署,项目成本管理也被用来确保项目在批准的预算内完成。 |
随便看 |
|
科学优质学术资源、百科知识分享平台,免费提供知识科普、生活经验分享、中外学术论文、各类范文、学术文献、教学资料、学术期刊、会议、报纸、杂志、工具书等各类资源检索、在线阅读和软件app下载服务。
